Bouwupdate #5 De Graven Es

7 mei '21

Hoog tijd voor een nieuwe bouwupdate van De Graven Es. De bouw van de appartementen verloopt goed. Alles verloopt ook mooi volgens planning. Lees hieronder wat er de afgelopen maand allemaal is gebeurd. Verder hebben we als verrassing een drone video over de bouwplaats ontvangen.

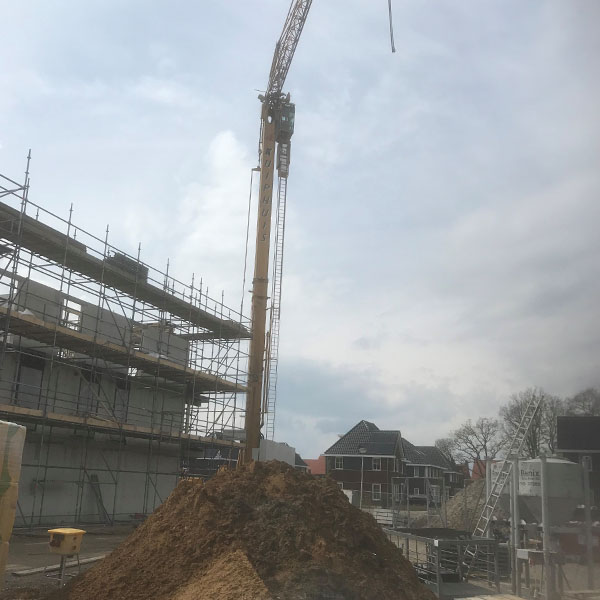

Complex 1

De derde verdiepingsvloer ligt inmiddels en er wordt gewerkt aan de installaties in de vloer. Denk hierbij aan de mechanische ventilatie van de verdieping eronder en de riolering van de douche, toilet en keuken van de verdieping erboven. Als dit klaar is, wordt de wapening gelegd en wordt de vloer gestort als het kan nog voor Hemelvaart.

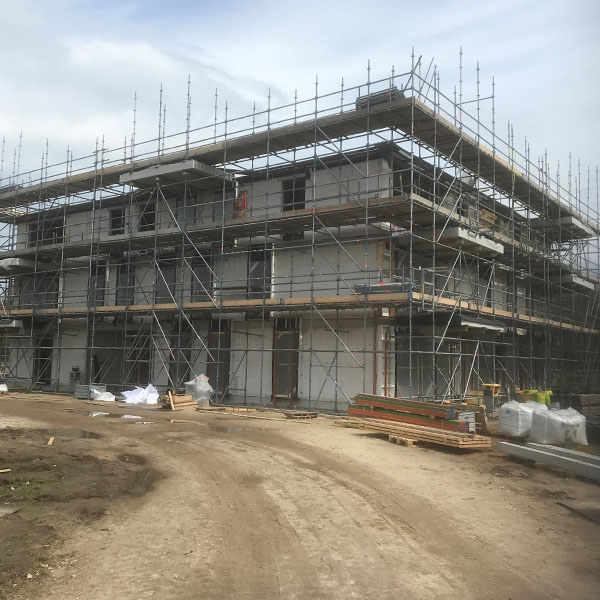

Complex 2

De aannemer is aan de slag gegaan met het lijmen van de wanden van de tweede verdieping. Eerst worden de kimmen gesteld, dat is de onderste laag kalkzandsteen. Deze moet goed op hoogte en is de basis voor de grote elementen die erop gemonteerd worden. Daarnaast worden de stempels (onderslagen) geplaatst, als tijdelijke ondersteuning van de vloeren. Voor Hemelvaart worden de vloeren gelegd.

Complex 3

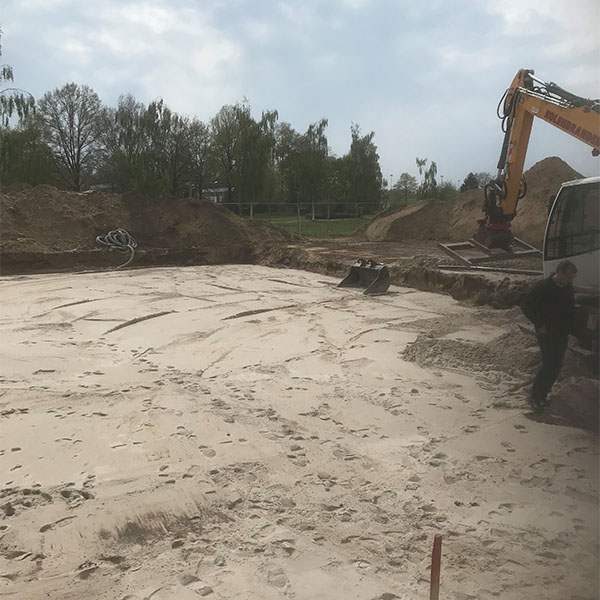

Er wordt nog gewerkt aan het grondwerk. Onder in ‘de put’ wordt er zand aangebracht. Dit is een
mooie stevige ondergrond en doet dienst als werkvloer. Daarna worden alle piketten geplaatst (houten paaltjes met gekleurde kop) op de plek waar straks de palen worden geboord. In de week van 17 mei start het boorwerk (de exacte dag is nog niet bekend, dit hangt af van de voortgang van andere projecten waar de boorstelling nu staat).

Een vlucht over De Graven Es Oldenzaal

Kuiphuis Kraanverhuur, het bedrijf uit Oldenzaal dat het hijs- en takelwerk mogelijk maakt op de bouwplaats, maakt een fantastische film van de bouwplaats. Deze willen we je niet onthouden.

Werkzaamheden voor de komende periode

Complex 1

• De ruwe vloeren van de derde verdiepingsvloer zijn gelegd.
• De vloer wordt begin volgende week gestort.
• Als de vloer de eerste sterkte heeft, start het lijmwerk van de 3e verdieping.
• Vervolgens wordt de dakvloer gelegd. In de 1e week van juni wordt deze gestort.
• In de week van 10 mei wordt met de gevelisolatie en het metselwerk gestart.

Complex 2

• Het lijmwerk van de tweede verdieping wordt deze week afgerond.
• In de week van 10 mei wordt de derde verdiepingsvloer gelegd.
• Daarna worden de balkons gelegd en de installatie en wapening gebracht.
• In de week van 15 mei wordt de derde verdiepingsvloer gestort.

Complex 3

• In de week van 17 mei worden de funderingspalen aangebracht.
• Daarna moet de beton van de palen uitgehard worden en wordt de kwaliteit gemeten.
• In de eerste week van juni wordt de begane grondvloer gelegd.
